橋梁承臺大體積混凝土施工溫度控制
隨著我國社會經濟的快速發展,橋梁施工技術逐漸趨于完善,工程建設的規模不斷擴大,大體積混凝土在橋梁工程當中也有著廣泛的應用。但在大體積混凝土施工過程中,大量的水化熱致使混凝土的溫度上升,導致混凝土在溫度應力的作用下出現裂縫,若施工不當,輕者會影響混凝土的耐久性,重者會嚴重影響混凝土的力學性能。因此,必須重視橋梁承臺大體積混凝土施工溫度的控制,采取有針對性的溫度裂縫控制措施,避免溫度裂縫的出現,從而保證橋梁工程的整體質量安全。
1 工程概況
某橋梁工程分為左右兩幅,其主橋部分的結構形式均為128m+220m+128m的三跨一聯的三向預應力混凝土連續剛構,采用懸臂澆筑施工方法設計。大橋1#,2#主橋墩混凝土矩形承臺尺寸分別均為19.8m×10.9m×5.9m,體積為1257.4m3,屬于大體積混凝土,其混凝土強度等級為C30,水泥用量高,且采用一次性澆筑,為避免施工過程中產生過大的溫度應力,防止溫度裂縫的產生,決定對本橋承臺進行溫度控制。
2 溫控標準
溫控計算采用《大體積混凝土施工期溫度場及仿真應力場分析程序包》進行,該軟件能夠模擬混凝土的實際形成過程,考慮了混凝土的分層分塊澆筑、分層厚度、澆筑溫度、施工間歇期、混凝土水化熱的散發規律及方式、冷卻降溫、外界氣溫、混凝土及基巖彈模變化、混凝土徐變等各種因素,計算比較準確。
根據混凝土溫控計算,承臺混凝土在施工期不出現溫度裂縫的溫控標準:
1)混凝土澆筑溫度(指混凝土振搗后,距離混凝土表面5~10cm處的溫度值)<30℃;
2)混凝土內部最高溫度(指混凝土施工期內部最高溫度值)<70℃;
3)混凝土內表溫差(指混凝土內部斷面平均溫度與混凝土表面5cm處溫度差)<25℃:
4)混凝土降溫速率<2.0℃/d。
3 主要溫控措施
為滿足溫控標準,防止裂縫產生,對混凝土施工的每一環節嚴格管理。根據現場施工的實際情況,提出了一系列的溫控措施,主要包括:
1)優化混凝土配合比。采用5~40mm連續級配碎石,細骨料采用細度模數>2.4的中砂,摻WL-1型緩凝劑,內摻一定數量粉煤灰。粗、細骨料的含泥量分別控制在1%,2%以下。
2)在混凝土內部設置四層冷卻水管,層間距為100cm,每層水管相鄰管水平間距為100cm,通水量不低于20L/min,每層水管有4個進水口和4個出水口。
3)控制混凝土入模溫度?;炷翑嚢枵镜纳啊⑹项A先進倉,防止日光曝曬。加強現場指揮,加快澆筑速度,減少運輸車運輸時間及停歇時間。在混凝土輸送硬管上覆蓋濕麻袋,并經常淋水散熱。
4)混凝土表面木尺刮平,木蟹打磨。初凝前二次木蟹打磨,防止表面出現收縮裂縫。在混凝土終凝后即蓄水30cm左右養護及保溫10d,抽水后用濕麻袋覆蓋。
5)進行水化熱監控。為了確保本橋施工質量,明確本橋混凝土配合比在當?shù)貧夂驐l件下澆筑大體積混凝土所引起的水化熱溫升值,并隨時掌握塊體內部混凝土的溫度,延緩內部最高溫度出現的時間,以控制內外溫差,控制溫度裂縫產生;除需對材料、工藝預先充分考慮外,在各承臺混凝土澆筑過程中進行了混凝土水化熱溫度的監測工作,以便指導施工現場采取針對性的養護措施。
4 溫控檢測及結果分析
4.1 溫度檢測方法
在混凝土內部埋設溫度傳感器,并采用配套電位差計測量各傳感器不同時段的電位差,換算成對應的溫度值。測試工作在澆筑后立即進行,連續不斷。在混凝土溫度峰值出現以前每2h觀測一次,峰值出現后每4h觀測一次。隨著混凝土溫度變化逐漸減小,轉入每天測2次,測溫時間為10d。
4.2 測點布置

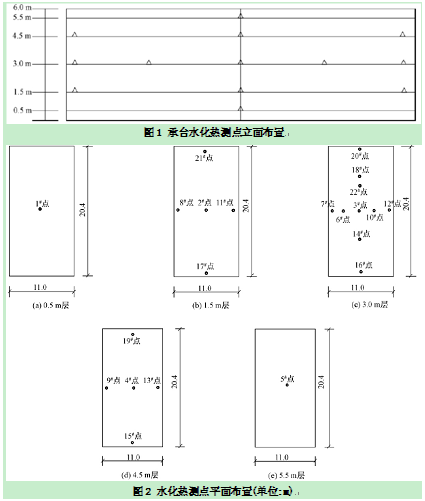

混凝土澆筑前在承臺內部埋設溫度傳感器,整個承臺豎向布設5層,橫向布置3排,每排設3個溫度測點(中間一層布置為4排10個測點),另設周邊氣溫點2個、冷卻水溫點2個。單個承臺共計埋設22個觀測點位。測點埋設布置圖如圖1、圖2所示。
4.3 檢測結果分析

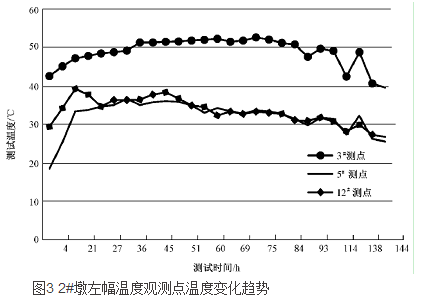

自2007年12月25日至2008年1月2日,對本橋1#,2#墩左幅承臺進行了水化熱實時監測,及時掌握混凝土內部溫度分布情況,以便出現異常情況及時采取有效措施,指導施工現場進行養護工作。監測中得到一系列的具體數據,由于數據量較大,選擇了有代表性的3#、5#及12#測點,其溫度走勢如圖3。根據檢測結果作如下分析評價。
1)混凝土中最高溫度區域在混凝土的中部區域,這是由于在中部區域混凝土熱量集中且不易發散的緣故。統計數據顯示,混凝土從澆筑到溫度穩定過程中在第3d承臺中心的3#點,測得最高溫度為52.6℃。早期溫升很快,3d左右即達到最高溫度,隨后混凝土溫度開始緩慢下降,且降溫速率逐漸減小。
2)測試期間降溫基本穩定,降溫速率均在2.0℃/d以內。混凝土澆筑溫度在22.0℃~27.0℃之間。承臺內部最高溫度為67℃,滿足混凝土溫控標準。每層內部測點所測溫度基本一致。但在距表面50cm左右處混凝土溫度發生突降,一般在13℃左右,即產生了很大的溫度梯度。經檢測,施工期最大內表溫差為15.8℃,滿足混凝土溫控標準。
3)當循環水管內的水流較大時,通過同水流進行熱交換而損失掉的混凝土熱量就多,混凝土的溫度必然就降低得多,而當循環水管內的水流較小時,通過同水流進行熱交換而損失掉的混凝土熱量就少,混凝土的溫度必然就降低得少。本橋由于停電,左幅承臺在澆筑后120h循環水暫停后,各測點溫度明顯回升,重新開放循環水后溫度平穩下降。圖3顯示,混凝土內部溫度的變化在每兩個時間段內呈不規則變化,這是由于在施工養護期間,循環水管內的水流量大小不一而致。
4)在監測期間,由各觀測點溫度總體比較平穩,未出現較大溫度梯度,未在混凝土承臺上發現裂縫。說明采取的溫控措施效果良好,承臺混凝土內部溫度變化規律完全符合溫控標準的要求,達到了預期溫控效果。
5 幾點啟示
1)在滿足設計強度的前提下,盡可能采用低強度等級的混凝土。同時選用低水化熱的礦渣硅酸鹽水泥,為減少水泥用量,施工中可加入適量的粉煤灰以改善混凝土和易性,并對降低溫升,減小收縮具有良好的效果,從而提高其抗裂性。
2)骨料的選擇應優先選用熱膨脹系數小的骨料,并強調骨料的連續級配(盡量用粒徑大的骨料)。因為采用連續級配的骨料,可以提高骨料在混凝土中所占的體積,提高混凝土的密實性,并可以節約水泥(降低了水化熱)和減少用水量,而且石塊本身也具有吸收發熱量的功能,能使水化熱進一步降低,同時混凝土的收縮和泌水也隨之減少。
3)降低混凝土的入模溫度、分層澆筑和預埋水管通水冷卻,能有效地降低混凝土內部的溫度峰值。
4)混凝土內部溫度達到峰值后,降溫階段最容易出現裂縫;此時應加強表面的保溫蓄熱養護,減緩氣溫驟降的沖擊,減小表面的降溫速度和溫度梯度,以達到降低內外溫差的目的。
6 結語
綜上所述,橋梁承臺大體積混凝土施工的溫度控制是一項綜合性的系統工程,溫控措施實施的成敗直接決定了大體積混凝土結構的整體質量。因此,施工單位應合理地確定施工方案和降溫監測方案,協調設計、試驗、施工、監理、監控各部門間的工作,在實踐中不斷積累施工經驗,有效地將溫度差控制在合理的范圍以內,保證橋梁的整體質量安全。
